キックオフから、AIエージェントが自力でお客様に回答するまで、2〜8週間を見込んでください。そのほとんどは技術的な作業ではありません。ヘルプデスクの接続は午後だけで終わります。残りの週は、チームが知っていることの文書化、AIが下書きだけを作り人が送信する期間、そしてサポート部門外の人たちからの承認待ちに使われます。
私が挙げられる実際のeeselの導入事例は、この幅全体に分布しています。Rúngneは6月下旬にGorgiasとShopifyを接続し、約1週間で3つのエージェントを稼働させました。Luxedoは7月に接続し、8月をまるごとナレッジと指示の整備に使い、8月の最終週にトリガーをオンにしました。同じ製品、同じ種類のヘルプデスクです。違いは、回答がどれだけ文書として存在していたかでした。
「完全稼働」も、思われているほど日付ではありません。テーマごとに少しずつ回すダイヤルであり、多くのチームは何か月もそれを回し続けます。自分たちがどこに着地するかを見たいなら、eeselの無料トライアルでヘルプデスクを接続し、過去20件のチケットでテストし、下書きのみのモードで運用できるので、1週目に必要なのは午後だけです。
私はRiellで、eeselのサポートキューを担当しています。そのため多くの導入を向こう側から見ています。1週目にチームが尋ねること(「接続できましたか?」)と、6週目に尋ねるまったく違うこと(「なぜ返金についてそう答えたのですか?」)の両方です。このガイドは、コンサルタントのガントチャートではなく、実際の導入がどうだったかに基づいて作った、サポートリーダーに初日に渡したいスケジュールです。
AIサポートの導入にはどれくらいかかりますか?
ほとんどのサポートチームにとって、AIエージェントが人を介さず最初のお客様に回答するまでは、2週間が下限、8週間が普通の上限です。実際のチケットへの下書きははるかに早く、多くは最初の週から始められます。下書きにはリスクがなく、送信前に必ず人が返信を読むからです。

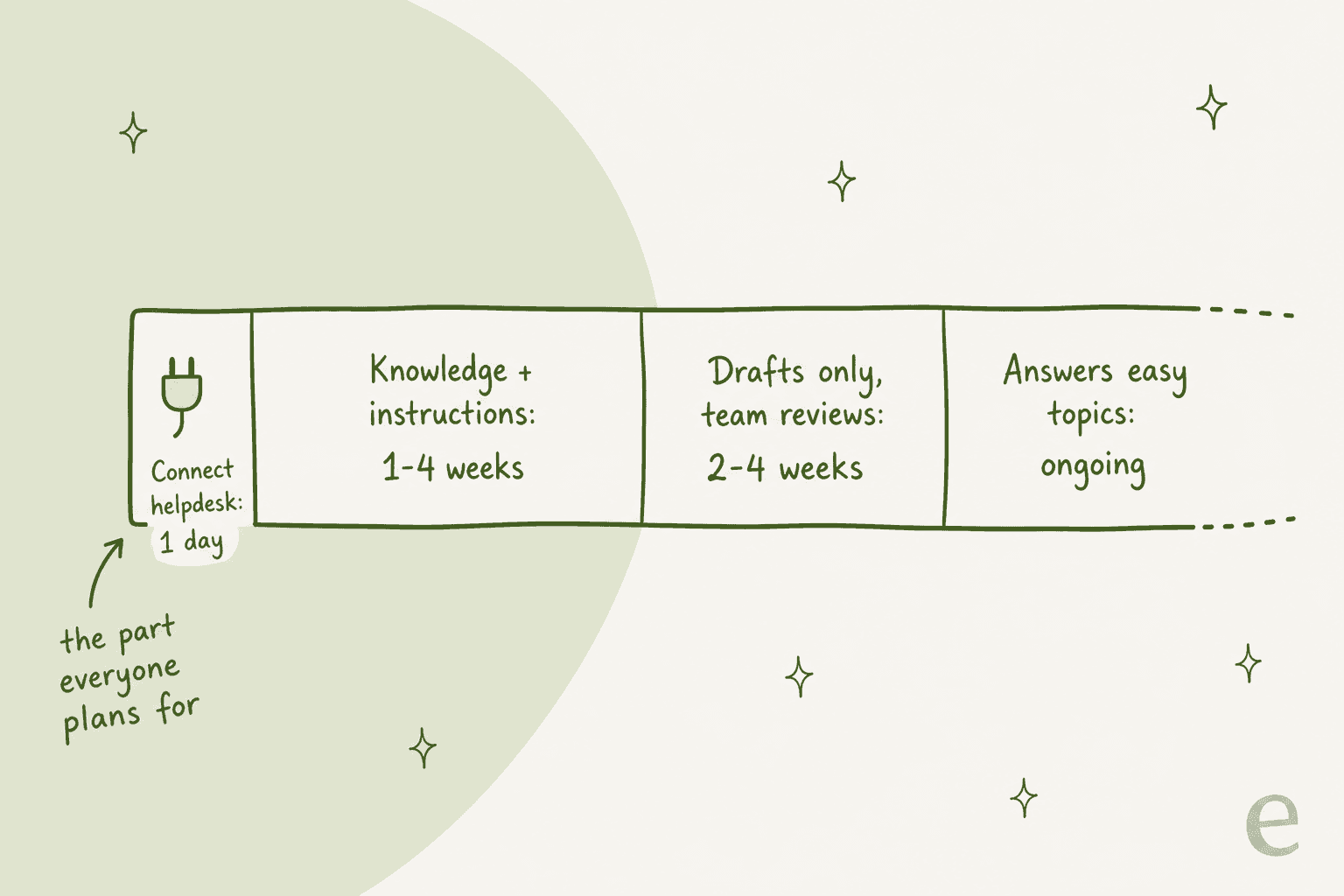

私が計画の軸にする内訳は次のとおりです。数字は私が見てきた導入にもとづく計画上の目安であり、ベンダーの約束ではありません。
| フェーズ | 一般的な期間 | 実際にやること |
|---|---|---|
| ヘルプデスクを接続 | 午後だけ | 接続を1つ承認し、読み込むソース(ヘルプセンター、マクロ、過去のチケット)を選ぶ |
| ナレッジと指示 | 1〜4週間 | 人の頭の中にある回答と、トーン・返金・引き継ぎのルールを文書化する |
| 過去のチケットでテスト | 1〜3日 | すでに解決したチケットへの返信を下書きさせ、チームが送った内容と比べる |
| 実チケットで下書きのみ | 2〜4週間 | AIが書き、チームが確認して送信し、すべての修正がルールになる |
| 最初のテーマを自力で回答 | 継続 | 定型テーマをいくつかオンにし、下書きが的中し続ける限り増やす |
多くのチームが間違えるのは、計画の中で時間を置く場所です。「連携」に数週間、「コンテンツ」に1日と見積もりますが、ほぼ必ず逆になります。

実際のAIサポート導入はどんなものですか?
私が持つ最良の証拠は、eeselが公開しているお客様事例です。各チームがいつ接続し、いつエージェントがチケットを扱い始めたかが記録されているからです。日付が書かれているものをすべて挙げます。
| 企業 | ヘルプデスク | 接続 | 実チケットを処理 | 時間がかかった点 |
|---|---|---|---|---|
| Rúngne | Gorgias + Shopify | 2026年6月下旬 | 7月上旬、3エージェント | 1つのエージェントをトリアージ、下書き、回答に分割 |
| AG Reederei Norden-Frisia | Zendesk | 2025年2月にトライアル | 数日以内に契約 | マクロと3か月分の過去チケットの取り込み |
| Nordbutiker | Zendesk | 2025年秋 | 数週間 | ブランドと国ごとに1つのボット:4か国で4ブランド |
| XAP | Freshdesk | 2026年6月 | 7月(紹介エージェント) | どの学生チケットに紹介を付けるかの定義 |
| MentorShow | HubSpot | 2026年6月 | 7月末 | 3言語での返信に向けたフランス語の指示 |
| STIL Classics | Gorgias + Shopify | 2026年5月 | 7月に下書きが本格化 | 指示は現在9回目の改訂 |
| Luxedo | Gorgias | 2026年7月 | 8月最終週 | 約1,000件のGorgiasアイテムの同期と指示の作成 |
2つのパターンが目に付きます。1つ目は、速かった導入は回答がすでに文書化されていたことです。Norden-FrisiaのFAQはZendeskにあり、質問も毎週同じものが繰り返されるため、1週間のトライアルで十分でした。Luxedoは投影システムを販売しており、有用な返信はトラブルシューティングを1ステップずつ示すものなので、そのロジックをエージェントが従えるようになる前に書く必要がありました。
2つ目は、この一覧のどの企業も一気に「本番稼働」したわけではないことです。Rúngneはすべてを1つのエージェントにやらせることから始め、1週間以内にCOOのJasmin Villasotoが、それぞれ1つの仕事を持つ3つのエージェントに分割しました。STILの下書きエージェントには、ほぼ毎週新しいルールが加わります。スケジュールはローンチで終わるのではなく、形を変えていきます。
AIサポート導入スケジュールは週ごとにどう進みますか?
これは、ヘルプセンターがそれなりに整っていて、ヘルプデスクが1つで、特殊なセキュリティ審査がないチームに渡す6週間の計画です。そうした追加のハードルがある場合は、後述の見積もりツールが加算します。回答がすでによく書かれているなら、2週目と3週目を数日に圧縮できます。

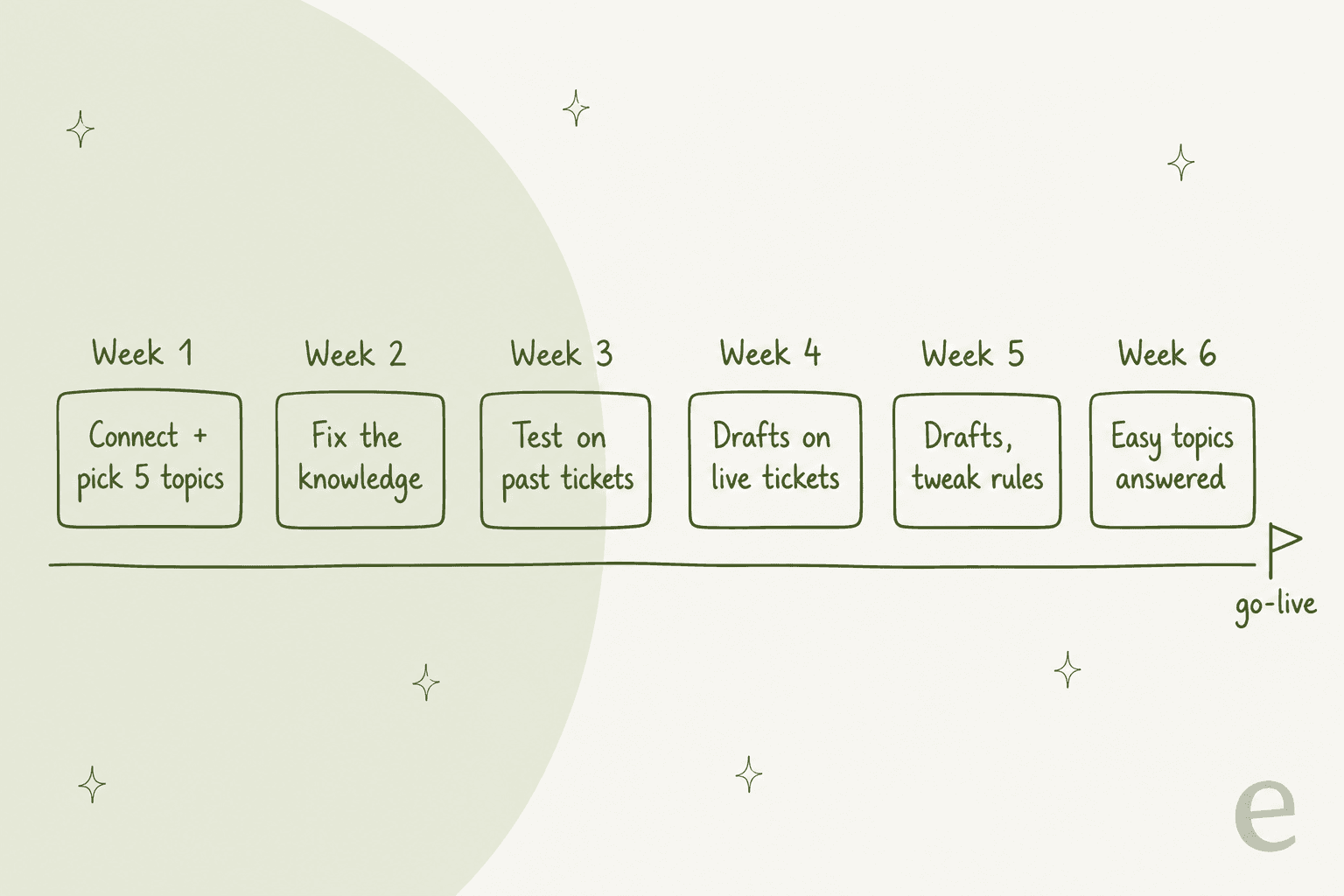

1週目:接続し、5つのテーマを選ぶ
初日にヘルプデスクを接続します。eeselのZendesk連携では、Zendesk側で1回承認するだけで、ヘルプセンター、マクロ、最大1,000件の最近のチケットの最初のサンプルが、テストしている間にバックグラウンドで取り込まれます。公開ヘルプセンターだけを読むクイックスタートなら、その承認すら不要です。
その後は、より難しい問いに週の残りを使います。最初にどの5テーマを任せるか。直近1か月のチケットを取り出してボリューム順に並べ、件数が多くて退屈なものを5つ選びます。注文状況、パスワードのリセット、「解約方法」はたいてい当てはまります。返金の例外や怒りのエスカレーションは当てはまりません。
セキュリティ審査も今週のうちに始めてください。必要ないと思っていても同じです。ほかのすべてを止める可能性が最も高い項目だからです(詳しくは後述します)。
2週目:直すのはAIではなくナレッジ
多くの計画が飛ばす週です。5つのテーマについてチャットでエージェントに質問し、返ってきた内容を読みます。間違っていた場合、直すべきは、足りない、あるいは古い記事、方針変更後に誰も更新していないマクロ、ベテラン担当者の頭の中にしかないルールであることが多いです。
それを書き出してください。eeselではチャットで下書きを修正し、その修正を指示に保存できますが、より根本的な解決は、人間のチームも使えるヘルプセンター記事にすることです。新入社員にとって十分なナレッジベースは、AIにとっても十分です。
3週目:解決済みのチケットでテストする
実際のチケットに触れさせる前に、チームがすでに解決したチケットで動かします。eeselのヘルプデスクシミュレーションは、最近解決した20件のチケットに対して独自の返信を下書きし、それぞれをチームが送った内容と比較し、結果をテーマ別にまとめ、稼働前に直すべき点を示します。お客様には何も送信されません。

見るべき数字は全体の一致率ではありません。テーマ別に並べたミスです。5件中2件ミスしたテーマは、最初の波から外すか、2週目に戻します。このステップの採点については、パイロットスコアカードとAIエージェントのテストガイドでさらに詳しく解説しています。
4週目:実チケットで下書き

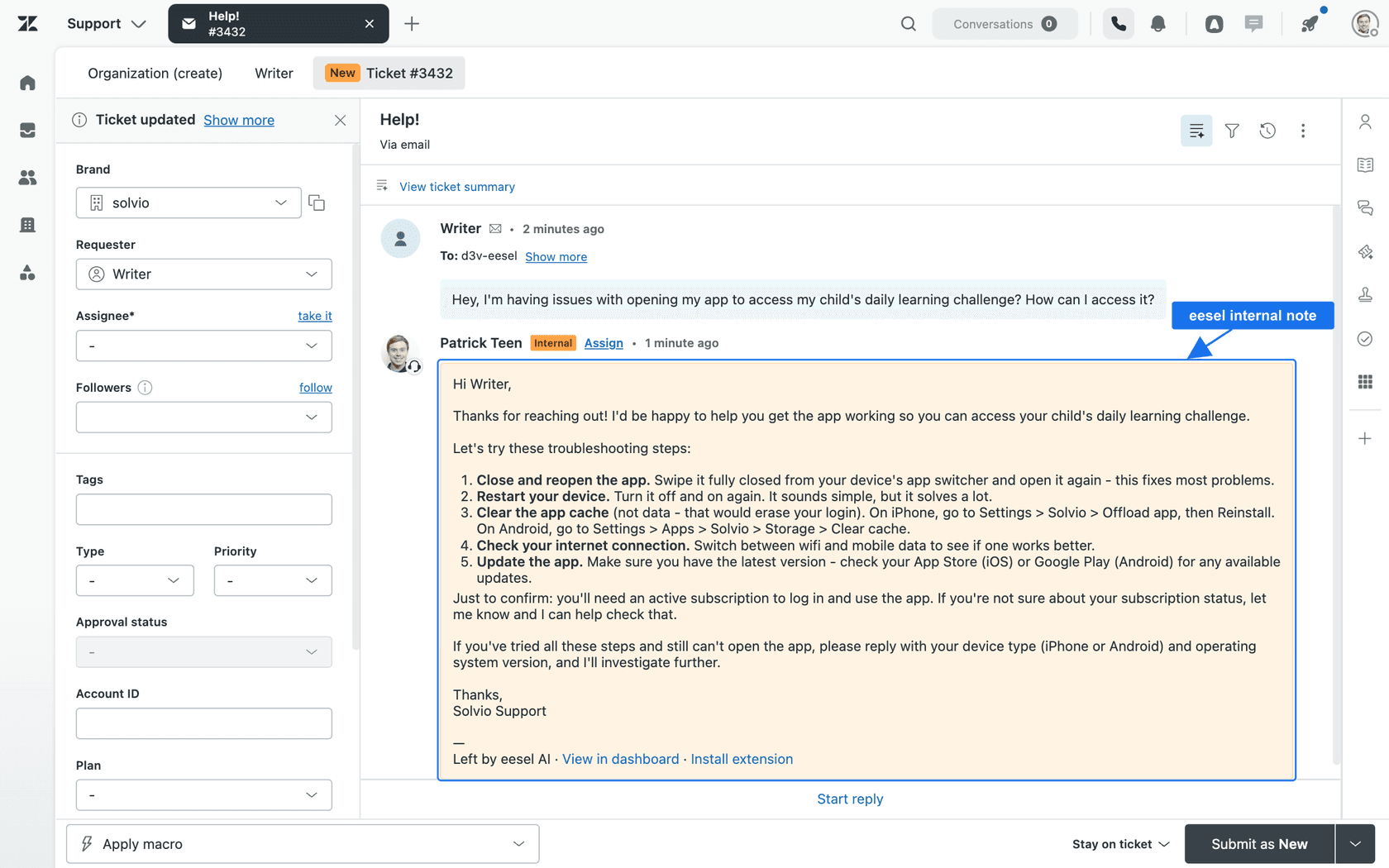

ここで、新しいチケットごとに内部メモとして返信を下書きする自動化をオンにします。AIコパイロットと同じやり方です。人が送信しない限り、お客様には何も届きません。ここでエージェントは実際のチケットに実際の量で出会い、チームがそれを信頼し始めるか、そうでないかが決まります。
MentorShowの数字は、この立ち上がりがどんなものかを示しています。7月末の稼働初週は下書き115件、8月17日の週は380件、8月24日の週は854件でした。出典はお客様事例です。チームが下書きに慣れ、エージェントが得意なテーマに入るチケットが増えるにつれて、量は増えていきます。
5週目:下書きを続け、修正をすべてルールにする
下書きを続け、担当者が送信前に何を直すかに注意を払います。繰り返される修正は、まだ書いていないルールです。「必ず最初に注文番号を尋ねる」「配送日を約束しない」「個人名ではなくチーム名で締める」など。STIL Classicsは下書き指示が9回目の改訂に入っており、事例にも毎週のチケットがルールを1つ増やすとはっきり書かれています。
この週は引き継ぎルールを確認するのにも適しています。どのチケットは決して下書きさせないか。添付ファイル、法的な脅し、VIPアカウントがよく選ばれ、巧みなプロンプトよりも明確なエスカレーション経路のほうが重要です。
6週目:簡単なテーマは自力で回答させる
5つのテーマのうち、1週間下書きが無修正だったものを2〜3つ選び、エージェント自身にその返信を送らせます。それらのチケットが再オープンされる頻度を追跡してください。これが解決率の正直な見方です。ほかはすべて下書きのままにします。これが稼働開始であり、意図的に小さくしています。
ここから先、テーマを追加するのはプロジェクトではなく設定変更です。Rúngneでは、ダイヤルは1つの自動化にあるテーマのリストで、何に直接回答し何を下書きにするかを決めており、テーマを移すのは「プロジェクトではなくリストの編集」だと、チーム自身の言葉で述べています。
AIサポート導入の時間は実際どこに使われますか?
導入が長引くとき、AIを接続できなかったことが原因であるのはまれです。eesel側から見ている限り、カレンダーを食うのは4つで、そのうち3つはソフトウェアとは無関係です。
月に1万〜1万5千件の問い合わせを扱うブランドのECの共同創業者は、G2のレビューではっきりこう述べました。
"Companies telling you that automating customer service with AI in one or a few hours are just trying to sell you something but the reality is you need to spend some time building and improving quality AI agents, but once they are live and operating on 100% of your tickets, this is extremely efficient."
1. 文書化されていなかったナレッジ。 Zendeskを使うあるサポートマネージャーは、ナレッジベース全体が管理者向けに書かれていた一方、チケットはエンドユーザーから来ていたため、正しい回答がわかりにくく読めてしまうことに気づきました。これはAIの設定ではなくコンテンツの書き直しで、数週間かかります。過去のチケットをソースとして活用するチームは、これをある程度回避できます。チケットにはチームが実際に返した回答が入っているからです。
2. セキュリティと調達の審査。 eeselの営業通話に参加したB2Bテレマティクスのチームにとって、社内のセキュリティ審査は、トライアルを始める前の絶対条件でした。チケットにパスワードやカード情報が含まれることがあるからです。別のヨーロッパのSaaSチームは社内のISO審査で足止めされ、サインアップすらしませんでした。社内に審査プロセスがあるなら、それは独自のペースで進みます。1週目に始めてください。AIサポートのセキュリティチェックリストに、審査担当者がよく求める書類をまとめています。
3. 接続するだけでなく信頼できる必要がある連携。 質問に答えるのは設定が早いですが、返金、住所変更、解約といった操作の実行には時間がかかります。操作ごとに専用のルールと承認設定が必要だからです。また、静かに同期が止まるデータソースは、最初から接続されていないものより悪質です。実際にこれでお客様を失いました。毎日の注文状況シートを保持していたGoogleドライブの同期が、直るまでに3回失敗し、そのお客様は去りました。起こり得ないふりをするより、お伝えしたいと思います。どのツールを選ぶにせよ、ソースの更新が止まったときにどう気づけるのかを尋ねてください。
4. すべてが整うのを待つこと。 私が見る最も遅い導入は、すべてのテーマとすべてのチャネルを同じ日に始めようとするものです。テーマが増えるたびにテストが増え、チャネルが増えるたびに新しい例外パターンが加わります。1つのチャネルで5テーマから始めて広げるほうが、一斉開始の日付を決めるよりも早く本物の成果に届きます。
承認の問題は、人々が最も過小評価する点です。大企業のあるエンジニアは、人が確認する前にサービスチケットを事前チェックするだけのエージェントを出荷するのに何が必要だったかを説明しました。
"Now comes the security review and DPIA. That's another hugely complicated process that takes months. [...] We had to go through all this rigmarole just for an agent that does some preliminaries on a service support ticket"
そして、慎重な工程を飛ばすコストは現実のものです。AIサポートについてのスレッドに返信したスタートアップの創業者はこう言っています。
"I used it highly unsuccessfully once! Customers and partners were pissed. After that I started answering phone 24/7"
ヘルプデスク標準のAIの設定にはどれくらいかかりますか?
ヘルプデスク自身のAIと別ツールを比べているなら、設定時間は思っているほど差が出ない点の1つです。本当の違いは接続ステップの後、とくにお客様が何かを目にする前にどうテストするかにあります。
私が確認した6社のヘルプデスクベンダーのうち5社は、設定を数分と説明しています。Zendeskは「in just minutes」で自動化を始められると言い、Freshworksは「Launch AI agents in minutes」、Gorgias AI Agentのページは「Live in under an hour」と言っています。
Salesforceは例外であり、最も率直です。AgentforceのFAQは、複雑な導入をキックオフから本番まで6〜12週間とし、12日で稼働した顧客と6週間かかった顧客を挙げ、「in as little as two to four weeks」でそこに到達するJumpstartパッケージを販売しています。
どちらも正しいことがあります。「数分」は接続ステップのことで、Salesforceは作業全体を述べています。接続後の部分について各ベンダーが公開している内容は次のとおりです。
| ヘルプデスクAI | 時間についてベンダーが述べていること | お客様に見せる前のテスト | 段階的展開のコントロール |
|---|---|---|---|
| Zendesk AI agents | 「In just minutes」 | サンドボックス、テストウィジェット、自作シナリオのシミュレーター。履歴が十分あれば、設定時に既存チケットの分析も行う | チャネルごとに1エージェント、ルーティングルール |
| Freddy AI Agent | 「Launch AI agents in minutes」 | 1回の実行で50件のクエリを一括評価(インポートした解決済みチケットを含む)。稼働前に最低20件を推奨 | まず社内チームに展開、カスタムルール、1日の返信上限 |
| Gorgias AI Agent | 「Live in under an hour」 | 無料のプレイグラウンド(既存チケットの再実行を含む) | チャネルごと、スキルごと |
| Help Scout(Scout) | 「Configure the AI in minutes」 | テストチャット、またはメール会話を選んで1件ずつテスト | 設定した条件に合うメールにのみ返信 |
| Agentforce | 複雑な導入は6〜12週間 | 生成またはアップロードしたシナリオのTesting Center。テストはクレジットを消費、サンドボックス推奨 | チャネルごと、バージョン管理された有効化 |
| HubSpot customer agent | 「Up and running in minutes」 | 既存の会話から生成したバッチテスト(類似が5件以上あるトピック) | 低く始められる会話カバレッジ率 |
| eesel | 1回の承認、その後1つの自動化 | 解決済みの20件のチケットでシミュレーションし、チームが送った内容と比較 | まず下書き、その後は操作ごとにAutoまたは承認必須、テーマごと |
計画前に知っておきたいベンダー文書の細部がいくつかあります。Gorgiasは「up and running」の定義の一部を、チームが最初の週に10件のチケットをレビューしてフィードバックを残すこととしており、「完了」の定義として清々しいほど正直です。SalesforceのTesting Centerドキュメントは、テストがクレジットを消費しCRMデータを変更し得ると警告しているので、サンドボックスの時間を見込んでください。そしてHubSpotの展開ガイドは、最初は低めのカバレッジ率から始めて徐々に上げることを勧めており、形は違えど同じダイヤルの発想です。
最初に読むべきはテストの列です。自分で書いたシナリオでのテストは、思いついた質問にエージェントがどう対応するかを教えてくれます。解決済みのチケットでのテストは、お客様が実際にした質問に、誤字も含めてどう対応するかを教えてくれ、4週目を予測できるのはこちらです。
AIサポートエージェントはいつ「完全稼働」になりますか?
最も持ち帰ってほしい捉え直しはこれです。「完全稼働」は調整し続ける設定であり、ローンチ日ではありません。最も成熟した運用のチームでも、ほとんどのチケットは意図して下書きのままです。

G2でAIエージェントをレビューしたCX戦略マネージャーは、同じことを反対側から述べています。
"it's not a 'set it and forget it' tool, much like managing a human agent."
実際のチームがそのダイヤルのどこにいるかを見てみましょう。
- smavaは2024年12月からZendeskでeeselを使っており、現在の3エージェント構成は2026年6月に稼働しました。1か月で約27,000件のチケットを処理しましたが、自動返信の対象としたのは約1,100件のみで、残りは仕分けされ、人が承認するための下書きになりました。出典はsmavaの事例です。
- MentorShowは、パスワードのリセットや字幕のオンなど、エージェントが直接返信してよい6つの限定テーマを指示に書きました。事例によると、その枠は「現在ほとんど使われていない」とされ、そこを広げることで時間の節約が大きくなります。
- Rúngneはさらに先にいます。1か月の約2,100件のGorgiasチケットのうち、約7件に1件をeeselが自力で回答しました。
ダイヤルを回しながら追う数字がほしいなら、封じ込めとエスカレーション品質を合わせて見ると、どちらか単独よりも多くが分かります。

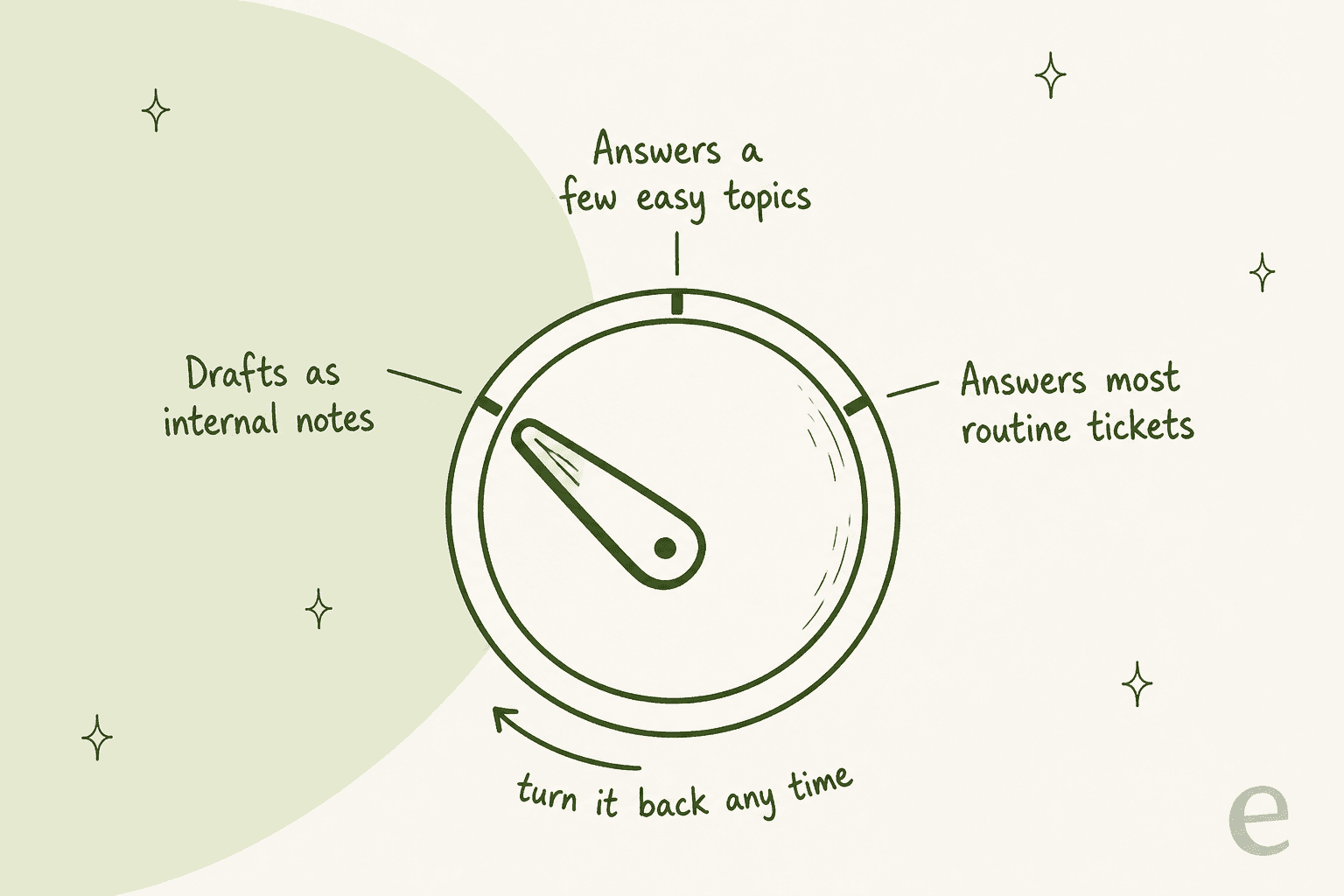

ですから、誰かが「いつ完全稼働しますか?」と尋ねたら、正直な答えはこうです。1週目に下書き、6週目ごろに最初の直接回答の枠、そのあとは下書きが成果を出し続ける限り、ゆっくり慎重に広げていく。

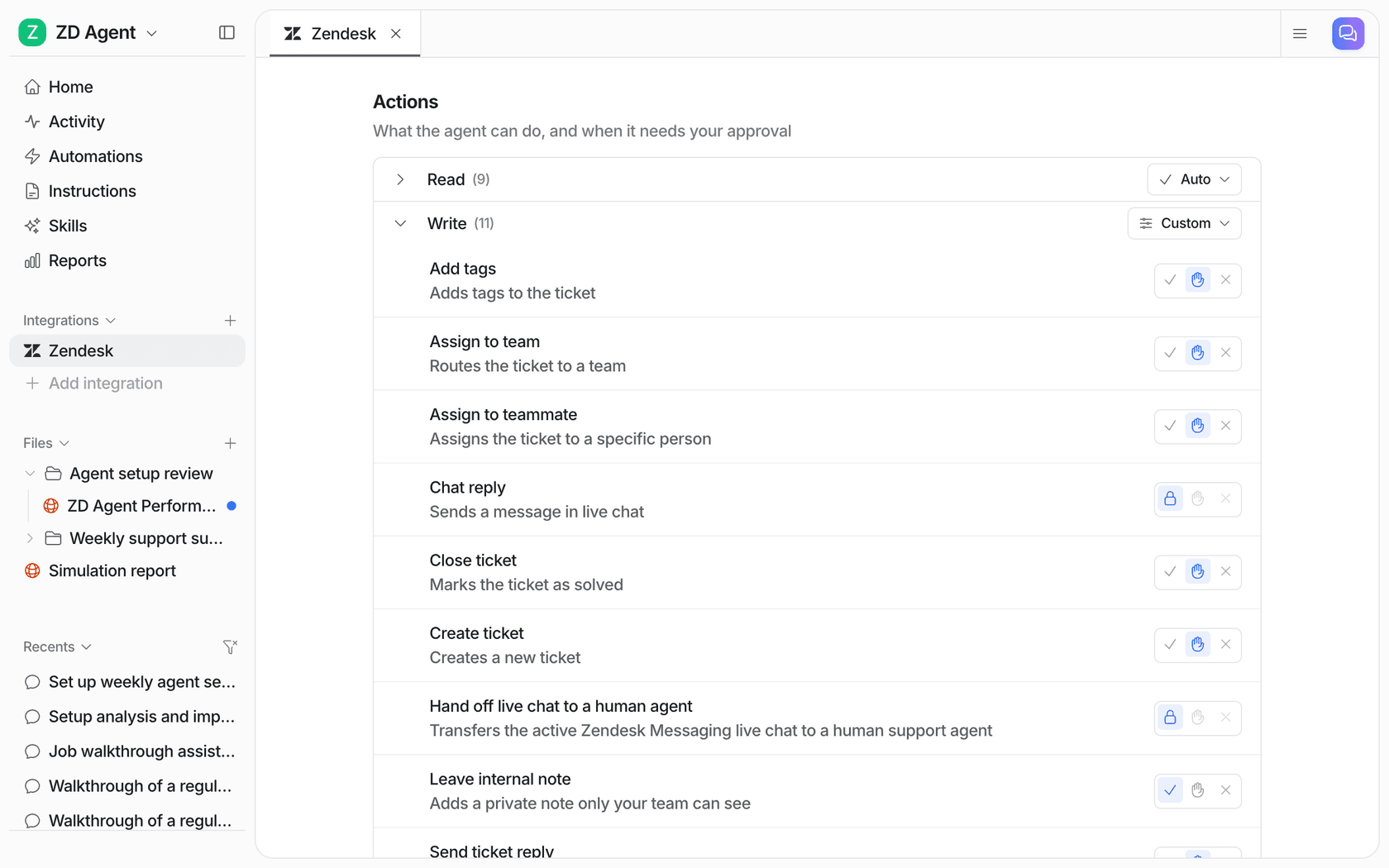

eeselでは、そのダイヤルは文字どおりです。各操作には3つの設定があります。Auto、Needs approval、Disabledです。ドキュメントの助言は、監督付きで始め、下書きが安定して正しくなったら定型の返信をAutoに移し、返金、解約、お金がかかるものはすべて承認の後ろに置くことです。
自分のAIサポート導入スケジュールをどう見積もりますか?
自分のチームに当てはまるものにチェックを入れてください。見積もりは2週間のベース(接続、テスト、1週間の下書き)から始まり、私がよく見る遅れの要因を加算します。
セキュリティの項目にチェックが入ったなら、ほかに依存しないので、今日始めるべきはそれです。ヘルプセンターが手薄な場合も同じで、ベンダーを選ぶ前に記事を書き直せます。
AIサポート導入をどう速められますか?
週数を削れる5つのこと。削減効果の大きい順です。
- セキュリティ審査を初日に始める。 ほかのすべてと並行して進み、数週間の独自の待ち行列を持つ可能性が最も高い項目です。
- 50テーマではなく5テーマで始める。 ローンチ前に増やすテーマはテストが増え、ローンチ後に増やすテーマは設定変更で済みます。
- 過去のチケットをナレッジソースにする。 チームが実際に返している回答が入っており、ヘルプセンターにはないことが多いです。eeselはヘルプデスクをフル接続するとそれを取り込みます。ほかの選択肢が対応しているかも確認してください。
- 実チケットの前に解決済みチケットでテストする。 すでに回答したチケットでのシミュレーションなら、ぎこちない実チケットの下書きを1週間続けるのではなく、午後のうちに抜けが見つかります。
- クリック作業はコーディングエージェントに任せる。 チームの誰かがClaude Code、Cursor、Codexを使っているなら、eesel CLIでセットアップ全体をコマンドとして実行できます。ヘルプデスクの接続(承認はヘルプデスク側で人が行います)、ナレッジの追加、下書き自動化の作成、保留された操作の承認などです。すべてのコマンドがJSONを出力するので、コーディングエージェントが結果を読んで次のステップに進めます。また、コーディングエージェント向けセットアップガイドは、作業をコマンドの形で書いています。セキュリティ審査を短縮するものではありませんが、ダッシュボードでの1日がかりの設定が数分になります。
タイミング以外の全体像がほしい場合は、カスタマーサポートAI導入ガイドが計画面を、AIエージェントの選び方のガイドがベンダー選定を扱っています。
自分の導入スケジュールでeeselを試す
eeselは、Zendesk、Freshdesk、Gorgias、HubSpotなどの既存キューに加わるAIヘルプデスクのチームメイトです。ヘルプセンター、マクロ、過去のチケットから学び、チームが主導権を保てるよう下書きから始めます。スケジュールを短くするのは、上記の計画の1〜3週目を無料トライアルでこなせる点です。接続し、解決済みの20件のチケットでシミュレーションを実行し、新しいチケットに内部メモとして下書きが届くのを見られます。

これがRúngneの最初の週の姿であり、Luxedoが8月をどう過ごしたかです。クレジット100付きでカード不要の7日間無料でeeselを試すか、すでにパイロットの先を計画しているなら料金をご覧ください。
